Na terenie naszego zakładu w Sokołowie, intensywnie postępują prace związane z budową nowej hali magazynowej nr 15, przeznaczonej do składowania blach ocynkowanych. To jedna z kluczowych inwestycji realizowanych obecnie w ramach rozwoju infrastruktury wspierającej logistykę i efektywność magazynowania produktów stalowych. Projekt ten został zaplanowany z myślą o zwiększeniu dostępności powierzchni magazynowej oraz usprawnieniu procesu obsługi towarów wymagających odpowiednich warunków składowania.
Pierwszym etapem realizacji były kompleksowe prace ziemne, które zostały powierzone firmie Pilar-Rail sp. z o.o. W ramach wykopu przestrzennego usunięto łącznie około 3000 m³ gruntu. Podłoże zostało ustabilizowane przy użyciu 81 ton cementu, co zapewniło niezbędną nośność i trwałość pod przyszłą konstrukcję. Kolejnym krokiem było wykonanie fundamentów pod halę – ten zakres powierzono firmie KG Budowa Sp. z o.o. Wylano łącznie 350 m³ betonu, a do zbrojenia użyto 14 ton stali. Dobrze zaprojektowane i starannie wykonane stopy fundamentowe stanowią podstawę stabilności całej konstrukcji.
Następnie przystąpiono do montażu elementów prefabrykowanych, które dostarczyła firma Pekabex – renomowany producent konstrukcji żelbetowych. Na budowie wykorzystano 20 prefabrykowanych słupów oraz 20 prefabrykowanych podwalin, których montaż przebiegł zgodnie z harmonogramem. Szczególnym wyzwaniem logistycznym był transport dźwigarów o długości 29 metrów i wadze 21,5 tony każdy. Ze względu na ich gabaryty, przewóz odbywał się nocą w trybie transportu ponadgabarytowego. Ciekawostką jest fakt, że przejazd przez teren zakładu trwał dłużej niż sama droga z fabryki do placu budowy. Precyzyjne manewrowanie ładunkiem o takich wymiarach wymagało nie tylko doświadczenia, ale i doskonałej koordynacji całego zespołu.
Równolegle wykonano posadzkę przemysłową, za którą również odpowiadała firma Pilar-Rail. Do jej realizacji zużyto łącznie 280 m³ betonu. Posadzka została zaprojektowana z myślą o intensywnym użytkowaniu – zarówno pod względem nacisku mechanicznego, jak i odporności na zmienne warunki wewnętrzne hali. Wysoka jakość wykonania i dobór odpowiednich proporcji mieszanki betonowej przełożą się bezpośrednio na trwałość oraz komfort eksploatacji obiektu.

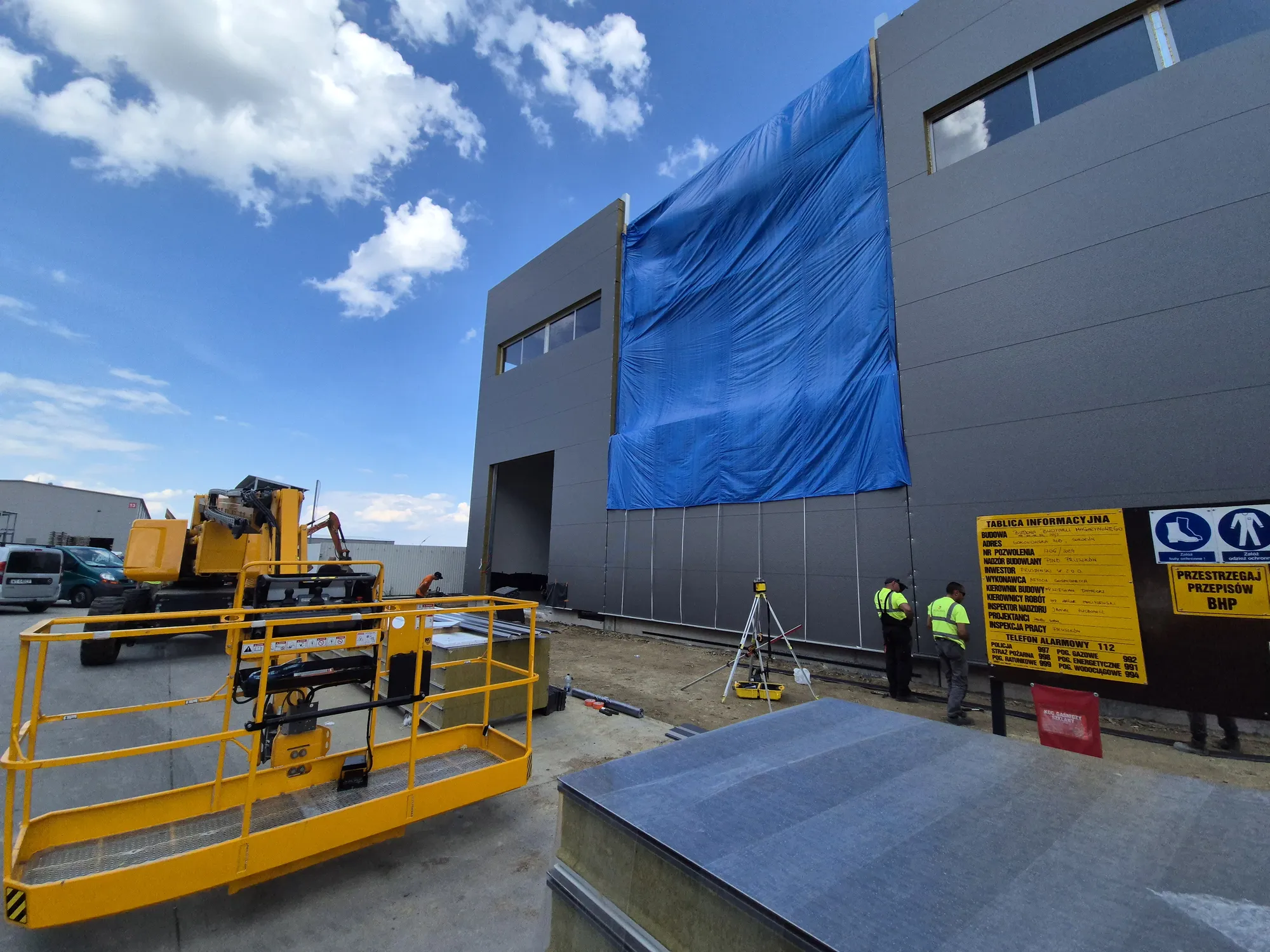

Równie istotną rolę w całym procesie budowy odegrały prace geodezyjne oraz stały dozór geodezyjny, prowadzone przez firmę Geo-sun pod kierownictwem Małgorzaty Chojnackiej. Dzięki stałemu monitorowaniu parametrów terenu i postępów prac, możliwe było utrzymanie pełnej zgodności wykonania z projektem technicznym oraz minimalizacja ryzyka błędów konstrukcyjnych.
W nowo budowanej hali zastosowano nowoczesne rozwiązania materiałowe, gwarantujące nie tylko odpowiednie parametry izolacyjne, ale również odporność na ogień i wilgoć. Na dachu wykorzystano płyty warstwowe z rdzeniem PIR o grubości 120 mm, o łącznej powierzchni 1267 m². To materiał charakteryzujący się bardzo dobrą izolacyjnością termiczną, co przekłada się na utrzymanie stabilnych warunków w przestrzeni magazynowej. Na ścianach zamontowano płyty warstwowe z rdzeniem z wełny mineralnej – w dwóch wariantach grubości: 180 mm (1011 m²) oraz 100 mm (367 m²). Taki dobór materiałów to wynik dokładnej analizy potrzeb konstrukcyjnych i parametrów przeciwpożarowych, jakie musi spełniać nowoczesna hala stalowa przeznaczona do magazynowania blach.

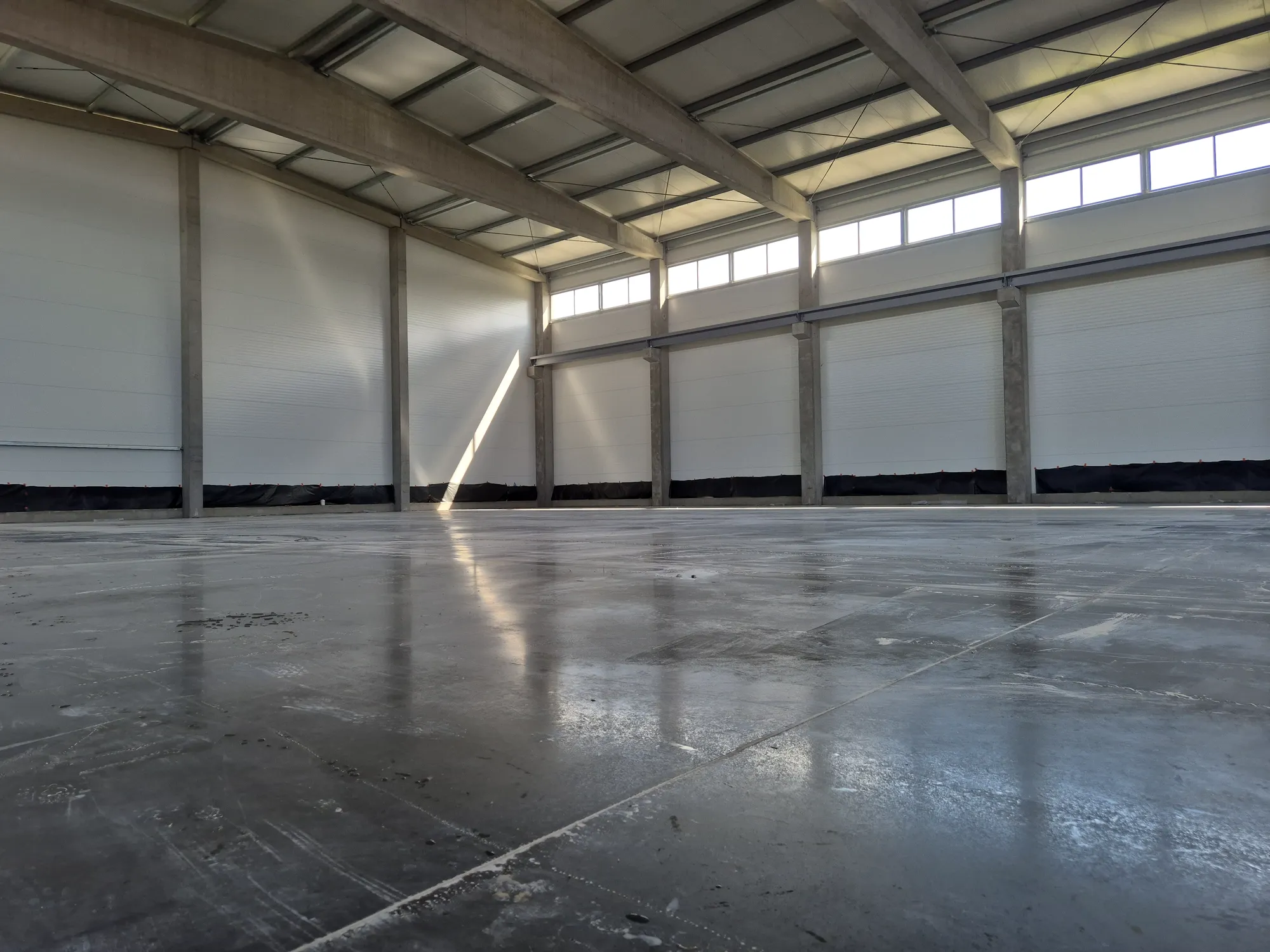

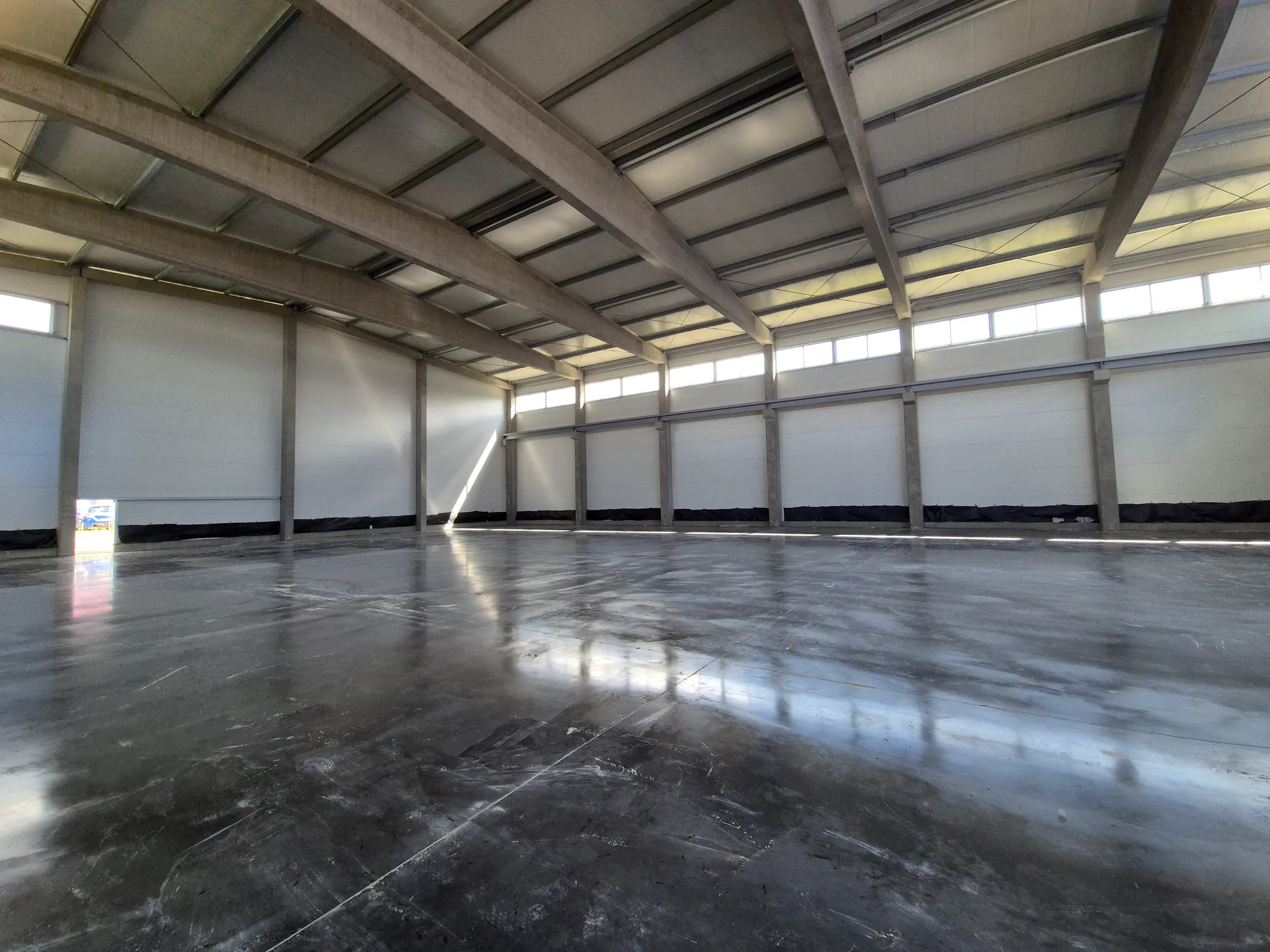

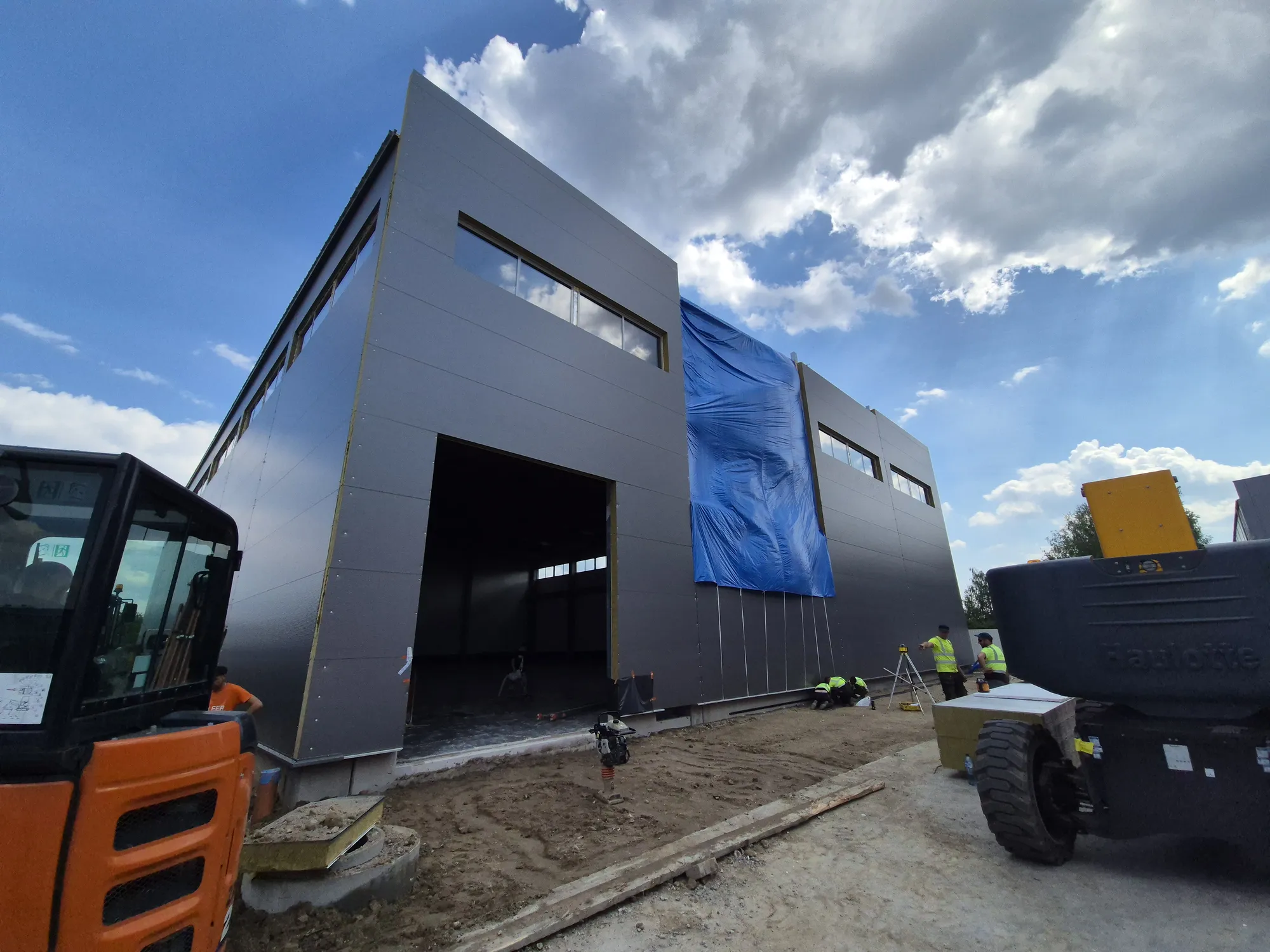

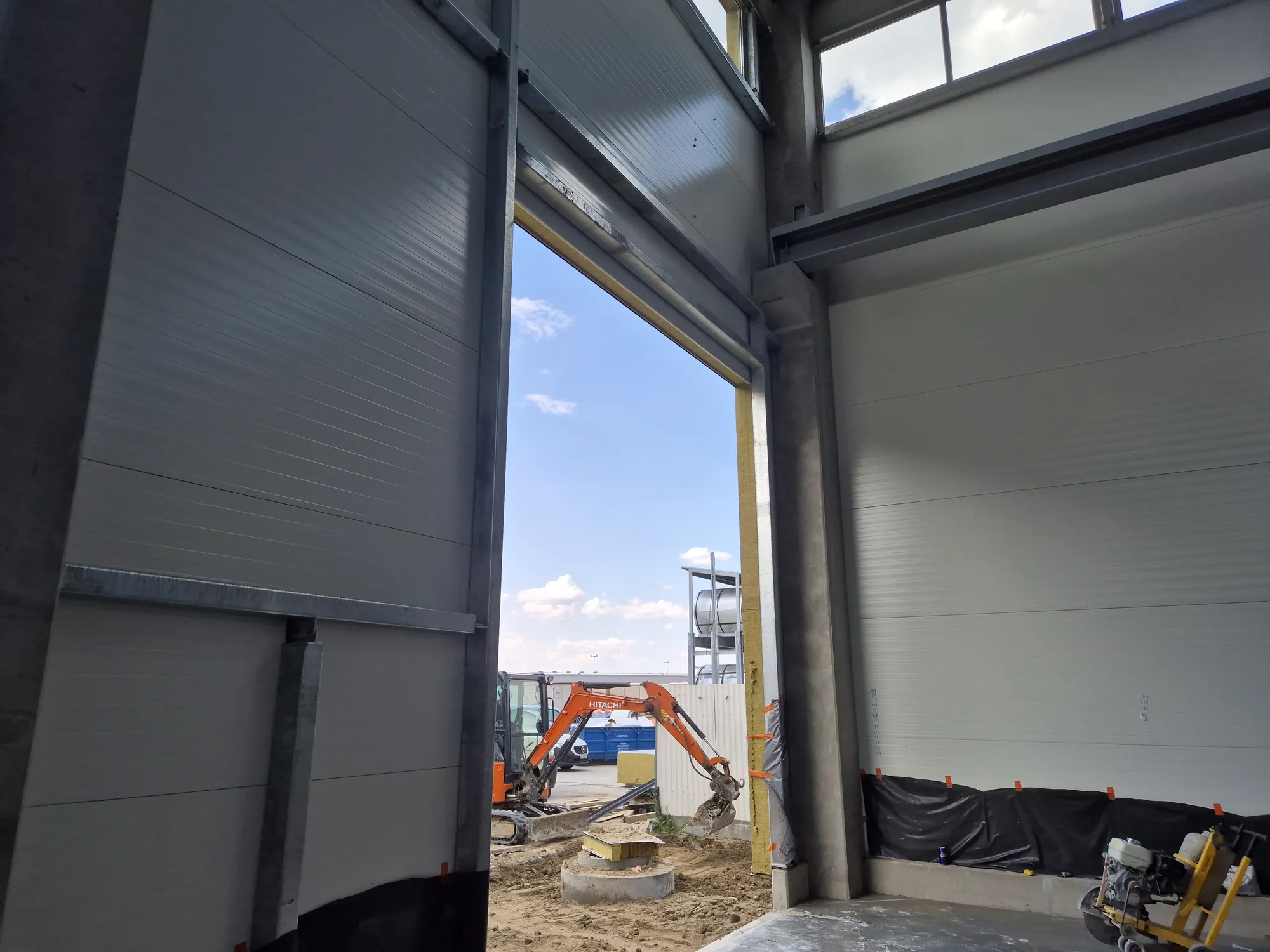

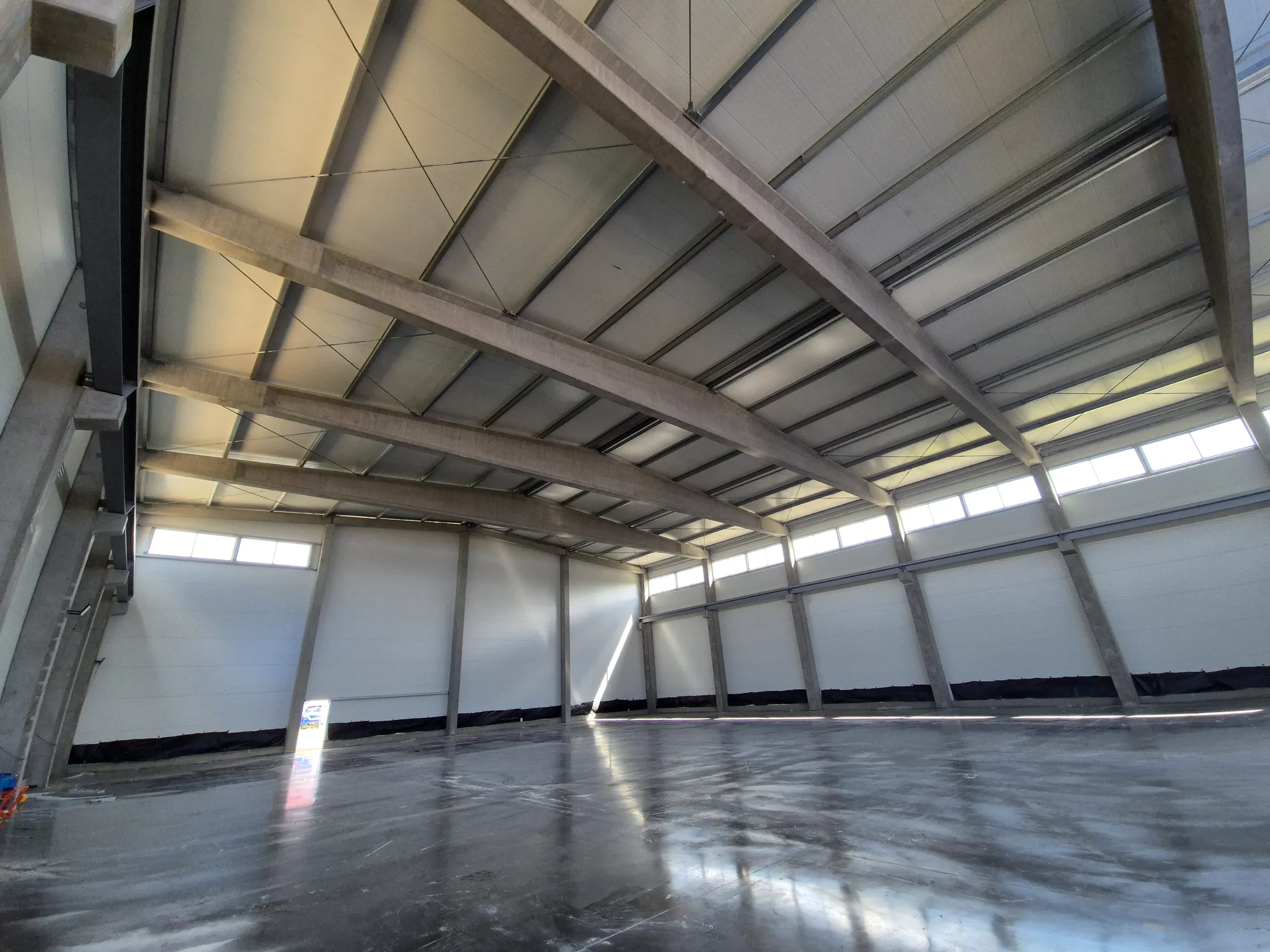

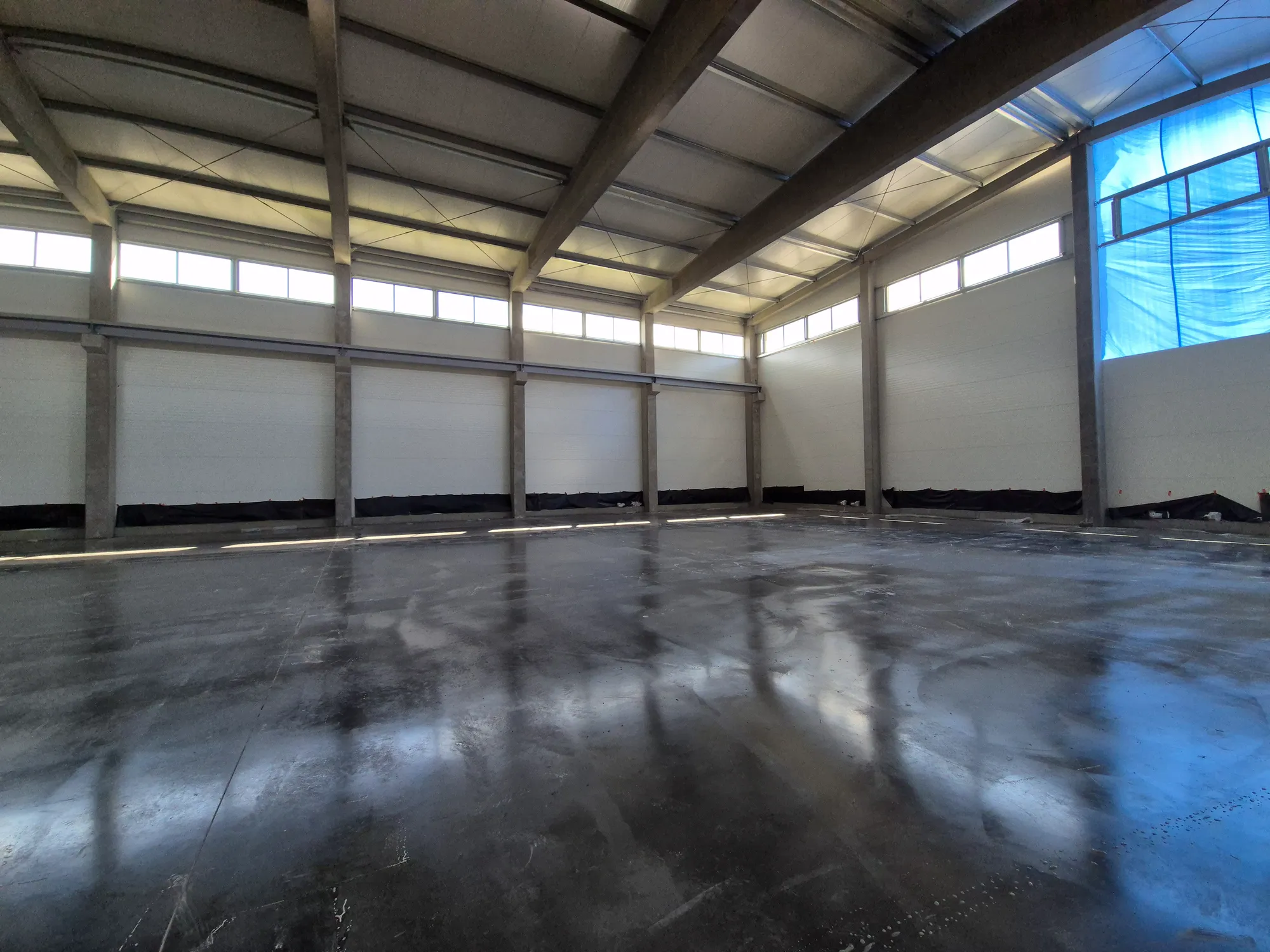

Obecnie inwestycja znajduje się w zaawansowanej fazie realizacji. Większość elementów konstrukcyjnych jest już na swoim miejscu, a prace przebiegają zgodnie z harmonogramem. Zakończenie budowy hali planowane jest zgodnie z założeniami projektowymi, w ciągu dwóch miesięcy, a w kolejnych tygodniach przewidziane są prace związane z wykończeniem wnętrz oraz instalacją systemów wspomagających obsługę magazynu. Całość inwestycji została przygotowana z myślą o długoterminowej eksploatacji i elastyczności adaptacyjnej – tak, by w przyszłości hala mogła być łatwo dostosowana do zmieniających się potrzeb produkcyjnych i logistycznych.
Budowa hali nr 15 to kolejny krok w stronę optymalizacji zaplecza operacyjnego i zwiększenia wydajności całego łańcucha dostaw. Dzięki zaangażowaniu sprawdzonych wykonawców, nowoczesnym technologiom i rzetelnej koordynacji prac, projekt ten realizowany jest zgodnie z najwyższymi standardami branżowymi. Z niecierpliwością czekamy na moment, w którym nowa przestrzeń magazynowa rozpocznie swoje funkcjonowanie i zacznie realnie wspierać codzienną logistykę oraz operacje produkcyjne.







Za nami trzecia edycja wyjątkowego turnieju golfowego „Warta, Bartek Marszałek i Przyjaciele” w Sobieniach Królewskich. Wydarzenie ponownie połączyło liderów biznesu i gwiazdy sportu we wspólnym celu – walce o zdrowie Malwiny Marszałek. W gronie partnerów akcji znalazła się firma Blachy Pruszyński, wspierająca zbiórkę na kosztowną terapię genową.
Czytaj dalejUltra Duch Jabłoni 2026 przyciągnął setki miłośników kolarstwa długodystansowego do Grójca. Zawodnicy rywalizowali na trasach do 360 km, prowadzących przez malownicze sady regionu. W wydarzeniu licznie uczestniczyła także drużyna Blachy Pruszyński, aktywnie zaznaczając swoją obecność na wymagających trasach.
Czytaj dalejSezon PlusLigi 2025/2026 zakończył się historycznym triumfem Aluron CMC Warty Zawiercie. Drużyna po dramatycznym finale z Bogdanka LUK Lublin sięgnęła po pierwsze mistrzostwo Polski. W artylule droga do tytułu Mistrza Polski sezonu 2025/2026.
Czytaj dalej
